当前位置: 首页 > 新闻 > 国际新闻

印度尼西亚佳蒂格德水电站两台机组同时完成240小时试运行

西北院发布时间:2024-06-07 14:09:26  作者:王飞

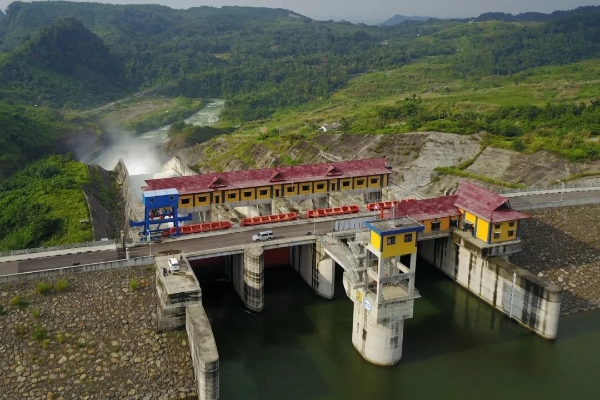

  5月25日当地时间12:00时,由西北院承担勘测设计,水电十局承建的印尼佳蒂格德水电站两台机组同时完成240小时试运行。该项目240小时带荷试运行的完成,标志电站具备并网商运条件,将有效缓解当地缺电限电的现状,对推动印尼能源结构向清洁化、高效化转型具有积极意义。

  佳蒂格德水电站工程位于西爪哇省,是一座以农田灌溉为主可兼具防洪、发电、旅游等综合利用的水利水电工程,采用分期开发的方式,一期为大坝工程,二期为电站工程。佳蒂格德大坝是印尼已建成的最大水利工程,是中国和印尼基础设施建设合作的标杆工程之一。佳蒂格德水电站装机容量110兆瓦,安装2台单机容量55兆瓦的混流式发电机组,设计引用流量73立方米每秒,年均发电量约4.5亿度。

  2015年10月开工以来,西北院积极推进基本设计报告审批,根据施工进度编制、推进详细设计文件审批,处理设备安装、机组调试和系统试运转过程中出现的问题,配合完成发电机短路试验、空载特性试验、励磁特性试验等各项关键性试验,攻克了大规模软岩泥化条件下地下硐室设计的关键技术问题,为电站顺利发电贡献电建力量。

  佳蒂格德水电站工程是西北院在印尼完成履约的第一个水电站,电站的成功建设为西北院在软岩和极软岩中修建水电站积累了丰富经验,促进了公司在印尼国际业务的发展。


评论

用户名:   匿名发表
密码:
验证码:
最新评论0
Baidu
map
