"十四五"过半,风、光并网目标盘点

中国电力网发布时间:2023-09-18 10:45:23
“十四五”进程已过半,记者将各省“十四五”风、光装机目标与中电联发布的2021至2023年6月末各省风、光实际并网容量进行了比对与分析。

目前,河南及福建两省已完成“十四五”新增风、光装机目标。除此之外,大部分省区的光伏发电装机完成度高于风电。

全国增量不足目标一半

截至2023年6月末,全国31省区(不含港澳台)发布的“十四五”期末累计风、光装机目标共计13.7亿千瓦,包括此期间新增风、光装机目标8.3亿千瓦。

据中电联数据统计,2021至2023年6月末,全国31省区(不含港澳台)已完成新增风、光并网容量总计3.3亿千瓦,达新增装机目标的39.6%。



此期间,中东南部地区的并网容量占比远高于三北地区,与近年的风机设备公开招投标趋势相反,其中,东部地区占比最高,达11.5%,容量达9,532.4万千瓦。

除此之外,华中、华北、西北及华南地区的占比均超5%,容量分别为5,942.1万千瓦、5,645.9万千瓦、5,260.7万千瓦及4,550.7万千瓦。东北地区落后较多,新增并网容量仅为1,963.0万千瓦。

“三北”项目建设延缓

由于大基地长期遭受消纳及外送困难,以及今年第二季度起各地项目建设延缓,尽管三北地区的招投标市场火热,但并网增量受影响较大。

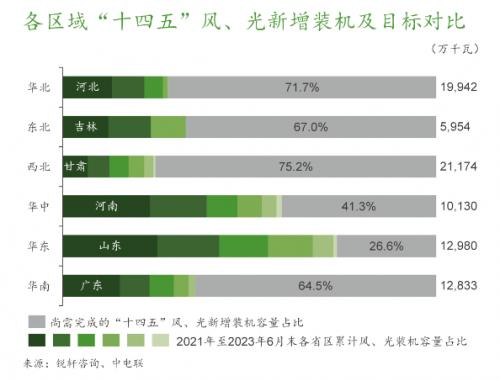

三北地区的目标完成度仅约30%,其中,河北省的完成度最高。西北地区的完成度为全国最低,其中,甘肃省领跑。东北地区虽然领跑三北,但其总目标远低于华北及西北地区。

中东南部地区中,虽然华南地区的完成度较低,但华中及华东地区的完成度均超60%。华东地区的完成度高达73.4%,为六区之首。中东南部地区完成度分别由河南、山东及广东领跑。

河南、福建已超目标

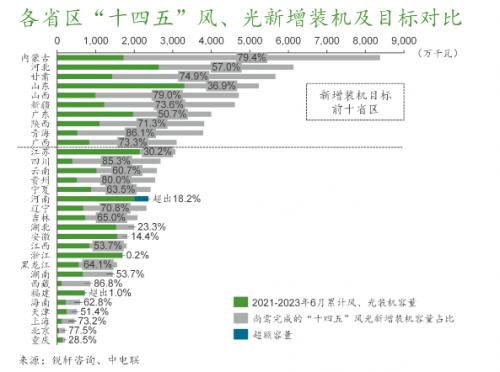

“十四五”新增风、光装机目标排名前十的省区主要集中在华北、西北及华南(海上为主)地区,其中,华北地区的内蒙古领跑,目标高达8,377万千瓦。



“十四五”仅过半,河南及福建均已完成各自的新增风、光装机的合计目标,浙江也已完成目标的99.8%。上述三省主要贡献均来自于光伏发电装机。

目前,共计7省区的新增风、光并网容量占其目标的25%以下,包括内蒙古、山西、青海、四川等地。除此之外,甘肃、新疆等风、光大省的目标完成度也远低于预期。

光伏发电成为主角

2021至2023年6月末,除辽宁、云南、西藏及新疆4省区未明确风、光装机目标比例外,山西、甘肃、内蒙古、青海等11省区的风电装机目标完成度高于光伏发电,而其余16省区的光伏发电装机目标完成度均领先风电。



风电装机目标完成度最高的省区为重庆市,达134.8%,成为唯一已完成风电目标的省区。该市“十四五”新增风电装机目标为80万千瓦,此期间其风电并网容量已达107.8万千瓦。

光伏发电的领跑者为河南省,达232.5%。该省“十四五”新增光伏发电装机目标为825万千瓦,此期间其光伏发电并网容量已高达1,917.7万千瓦。除此之外,福建、浙江两省也已超额完成目标。

来源:风电财经眼
