当前位置: 首页 > 发电 > 水电

大渡河金川水电站首台机混凝土浇筑至发电机层向机组安装交面

四川新闻网发布时间:2024-10-17 15:32:01  作者:陈荞 苏小娟 伍雨楠 胡小雪

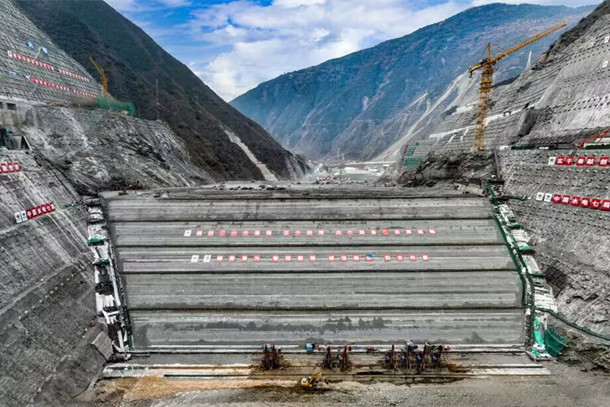

  10月16日,国家能源集团大渡河金川水电站首台机混凝土浇筑至发电机层向机组安装交面,标志着地下厂房经历一年的开挖支护与混凝土浇筑后,顺利由土建向机组安装转序,为2025年6月首台机组投产发电条件奠定了坚实基础。

  10时许,在国家能源集团大渡河金川水电站工程建设部、设计单位、负责金川水电站厂房土建和机电安装的施工单位领导和代表共同见证下,中国能建葛洲坝厂房标向水电七局机电安装标进行工作面交接,标志着国家能源集团大渡河金川水电站首台机混凝土土建完工。质量达到“精品工程”标准,满足交面要求,随着最后一罐混凝土浇筑入仓,国家能源集团大渡河金川水电站地下厂房正式拉开首台发电机组安装的大幕。

  据中国能建葛洲坝厂房项目部项目经理李伟介绍:“地下厂房首台机组发电机层浇筑完成是施工的重中之重。我们在业主的统领下积极采取围岩监测预警系统、部署小型化无人少人设备、协调优化施工组织等措施,保证了施工快速顺利推进。”



  国家能源集团大渡河金川水电站位于四川省阿坝藏族羌族自治州金川县、马尔康市境内,已被列为国家支持青海等涉藏地区经济社会发展能源建设重点开发项目、四川省“十四五”能源发展规划重点建设项目,也是国家能源集团“四重一要”重点工程。电站总装机容量86万千瓦,厂内设计安装有4台21.5万千瓦混流式水轮发电机组,计划2025年6月首台机组投产发电。发电机层以下混凝土主要包括尾水肘管、锥管、蜗壳、机墩、风罩以及水轮机层、母线层梁板柱等结构混凝土,目前4号机组累计浇筑混凝土超1.4万方。建成后主要承担四川电网的调峰、填谷、调频及紧急事故备用等任务,加快投产发电,对提振地方经济、助力成渝双城经济圈建设具有重要意义。

  国家能源集团大渡河金川公司机电物资处主任魏中奉说:“金川水电站工程地下厂房施工面临复杂地质条件、紧凑洞室结构,国家能源集团大渡河金川公司始终将安全质量放在首位,注重发挥统筹协调作用,确保各项工程节点任务顺利实现。接下来,我们将组织参建各方再接再厉,攻坚克难,按期完成4台机组安装工作,同时全面推进大坝一期面板和溢洪道混凝土浇筑、送出工程建设、库区剩余电力线路迁改、库底清理等工作,奋力实现2025年6月首台机组投产发电目标,为四川省、阿坝州经济社会发展贡献国能力量。”

  四川新闻网-首屏新闻记者 陈荞 苏小娟 伍雨楠 胡小雪



评论

用户名:   匿名发表
密码:
验证码:
最新评论0
Baidu
map
