华能高唐一期100兆瓦风电项目全容量并网

大众日报发布时间:2022-12-28 14:27:09  作者:张百胜 徐建勇 苏航 左丰岐

  广袤的鲁西平原西北部,深冬的天气冷风刺骨。近日,室外气温低至零下8度,位于聊城市高唐县姜店镇的华能聊城高唐风电项目控制室内,却是一片热火朝天、紧张繁忙的景象,随着28台风机叶片徐徐转动,风机与系统并列成功,华能聊城高唐一期100兆瓦风电项目实现全容量并网发电。

  华能聊城高唐一期风电项目作为2021年全省重大项目、2022年聊城保障性并网重点项目,由华能山东公司投资建设,华能聊城热电厂开发运营,于2021年9月开工建设。项目横跨高唐县3个乡镇33个村庄,总装机容量100兆瓦,设计安装27台单机容量3.6兆瓦、1台2.8兆瓦的风力发电机组,配套建设220千伏升压站一座,新建一条17.86公里长的220千伏送出线路接入国网双安站。一期项目建成投产,预计年上网电量26283万千瓦时,每年可节约标准煤8.9万吨,减少二氧化碳排放18.2万吨。

  乘风而上,创新制胜。针对平原地区风速较低的特点,项目所有风机采用目前国内先进的大轮毂高柔性塔筒,提升了风机发电效率。针对工程场地地势低洼、积水泥泞、地下水位高降水困难的特点,将原设计的明排水方式改为井点降水和打沙井降水相结合的方法,使水位提前15天降到符合施工要求。为确保项目早日投产,项目至双安站送出线路工程变更为企业自建,在送出工程导线架设过程中,需跨越国网公司多条高压线路,为保证施工进度,同时又不影响线路供电,经与国网公司等协调论证,采取了搭设线路防护网等安全措施,实现送出线路带电跨越施工,大幅缩短施工时间。

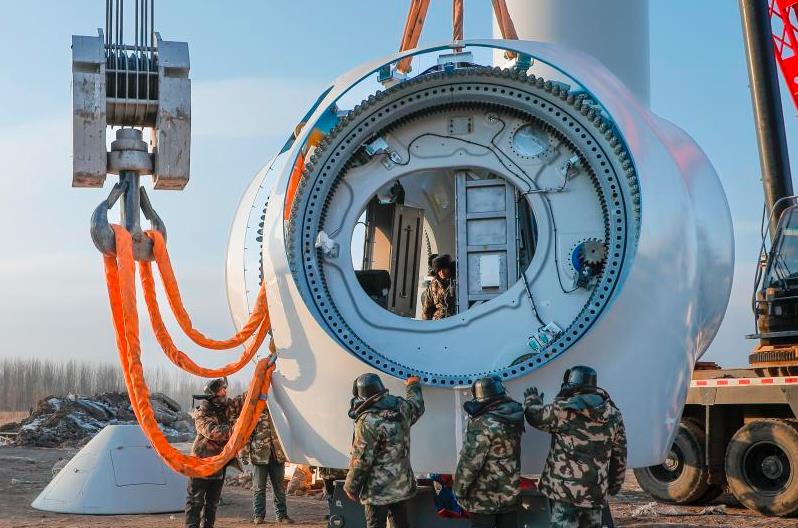

  驭风而行,狠抓管理。项目建设坚持安全生产底线思维,每日巡查施工现场安全情况,定期组织施工安全专项检查。2022年,累计召开安全生产现场会议32次;开展安全专项检查22次,查出86个安全隐患,全部进行闭环整改;开展施工人员安全培训20次、累计培训211人次;下发考核通报41份,考核金额146400元。项目科学编排施工方案和重要节点计划,实行倒排工期、挂图作战,以年保月、月保周,每周召开工程协调会,确保主体工程、升压站、送出线路按时完工。项目严抓工程质量,在基础开挖、钢筋绑扎、锚板安装、基础浇筑、铁塔组立、风机吊装等施工关键环节,项目部全程参与实时监测,管理人员现场不间断旁站监督,确保工程质量可控在控。

  追风而动,攻坚克难。项目建设初期,高唐县遭遇多年不遇的连续阴雨天气,施工场地低洼积水、内涝严重,给进场道路、风机及线路铁塔基础施工造成极大困难;施工关键时期多次遭遇新冠疫情反弹,给设备材料运输及施工人员调配造成重重阻碍;送出线路工程电网双安站间隔扩建因项目立项流程多、建设工期长,原本预计要2022年12月31日前完成,将影响项目投产发电目标。面对诸多困难,华能聊城热电厂不等不靠,及时成立项目保投产领导小组,制订剩余工程节点人员责任分工方案。全体项目管理人员节假日放弃休班,24小时轮流坚守岗位,大家迎难而上、主动担当,与高唐县、乡镇政府密切配合,积极沟通协调人员施工问题;安排专人与电网公司沟通协调双安站间隔建设进度,到设备厂家蹲点催货,主动参与设备安装调试,推动双安站间隔扩建得以提前完成,确保了项目按期实现并网发电目标。(张百胜 徐建勇 苏航 左丰岐)
