中广核新能源嵊泗5#6#海上风电项目基础沉桩正式收官

中国电力网发布时间:2021-02-03 10:41:38

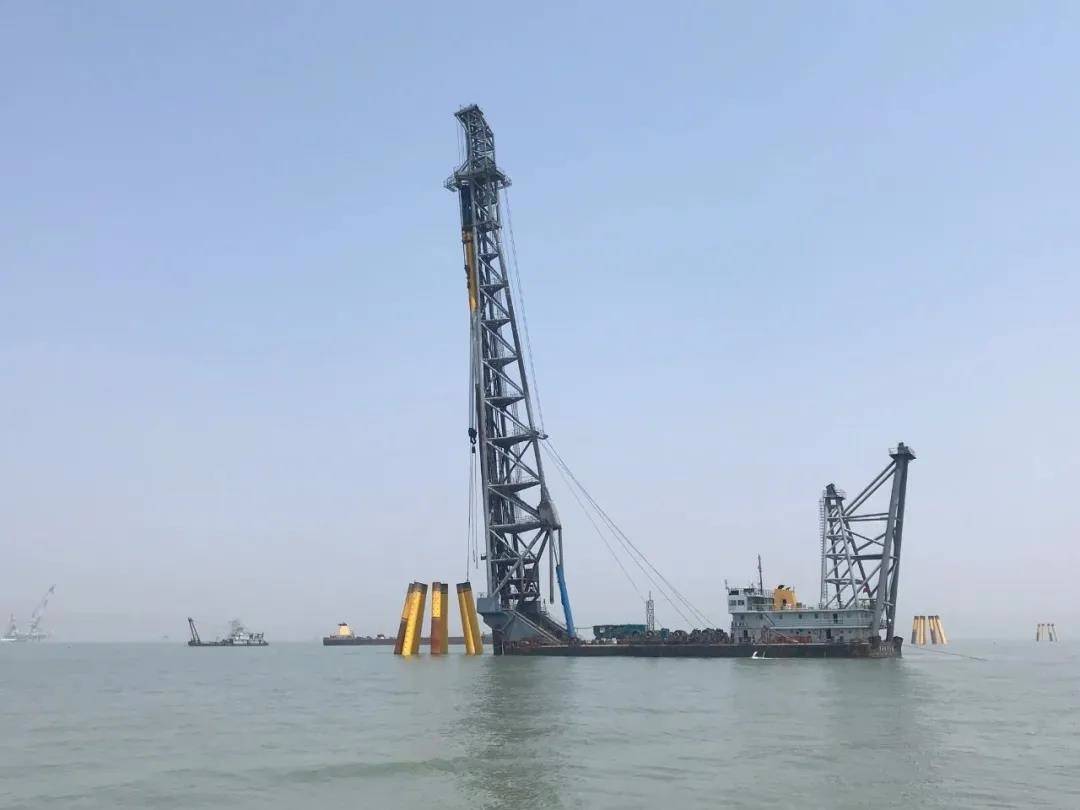

  2月2日16时26分,随着打桩船“三航桩18”液压锤最后一锤落在B2机位Z2桩上,钢管桩到达设计标高,标志着中广核新能源嵊泗5#6#海上风电项目全场风机基础沉桩正式收官!

  嵊泗5#、6#项目位于浙江省大衢洋海域东海大桥东侧,总装机容量为282MW,安装45台6.25MW风机,全部采用高桩承台基础型式(八桩)。其中41个机位钢管桩直径为2米,4个机位钢管桩为变径桩,直径为2-2.3米,桩长均在74-85米之间。项目场区实测海流流速达3m/s,施工船机走锚风险极高、安全隐患大。为此,项目部持续聚焦沉桩施工安全管控,精准定位进点,精确把控钢管桩入泥深度、倾斜度、锤击能量等数据,保证施工安全与质量。

  自2020年1月4日正式开始海上主体施工,项目部始终秉持“一次把事情做好”的核心价值观,精心谋划、科学组织。新冠疫情发生以来,面对钢板原材料供应不足、船舶资源锁定困难等问题,项目部坚持“一手抓疫情防控、一手抓安全生产”的原则,多方协调、多措并举,持续优化资源配置。协调两个厂家同时制桩,保证钢管桩连续稳定供应;协调两艘打桩船同时施工,积极推进工程进展。至今,共历时394天顺利完成了全场45台风机基础360根钢管桩全部施工!

  全场基础沉桩完成为后续风机承台施工及风机安装奠定了坚实基础,嵊泗项目团队将继续牢固树立红线意识和底线思维,持续加强精细化管理,以“务期必成”的信念,强化执行、全力以赴,坚决打赢年度全场投运的攻坚战!

评论

用户名:   匿名发表
密码:
验证码:
最新评论0

相关阅读

国电象山1#海上风电场(一期)工程海缆敷设工程中标公示

国电电力国电象山海上风电有限公司象山1#海上风电场(一期)工程海缆敷设工程公开招标中标结果公告中国神华国际工程有限公司受国电象山海上风电有限公司的委托,就国电电力国电象山海上风电有限公司象山1#
项目进展2021-02-02

海上风电市场截至2030年 需要至少100架直升机

Air & Sea Analytics该咨询公司一份新的报告预测,从现在到2030年,海上风电市场的直升机需要至少100架,价值约10亿美元。Air & Sea Analytics称,467个新风电项目预计将产生267吉瓦的电力,较目前海上风电的3
行业要闻2021-02-02

山东海上风电又有大动作!

1月29日上午,在位于青岛蓝谷的青岛海洋科学与技术试点国家实验室会议中心,由62家国字号科研机构、央企、上市公司和行业领军企业组成的“青岛海洋能源融合发展产业联盟”正式揭牌。为充分发挥青岛蓝谷
行业要闻2021-02-02

我国目前在建离岸最远海上风电项目首台风机吊装!

1月24日17时20分,彩霞浮现的黄海海面,随着最后一声哨响,大丰H8-2海上风电总承包项目首台风机吊装顺利完成,项目总装机容量300兆瓦,是我国目前在建的离岸距离最远的海上风电场,风场中心离岸距离72千米,相当于
海上风电2021-02-02

广东电网公司2020年海上风电并网总容量突破100万千瓦!

  2020年12月30日,珠海金湾海上风电场风机吊装。 颜福裕 摄   2020年12月底,随着广东省珠海市金湾海上风电场8台风机成功并网发电,广东海上风电并网接入总容量全年突破100万千瓦,较上年并网投产容量增长近两倍。广东
省网新闻2021-02-02

广东电网公司2020年海上风电并网总容量突破100万千瓦!

  2020年12月30日,珠海金湾海上风电场风机吊装。 颜福裕 摄   2020年12月底,随着广东省珠海市金湾海上风电场8台风机成功并网发电,广东海上风电并网接入总容量全年突破100万千瓦,较上年并网投产容量增长近两倍。广东
省网新闻2021-02-02

浙江分公司嵊泗2号海上风电项目陆上计量站返送电顺利完成

  1月31日,浙江分公司嵊泗2号海上风电项目陆上计量站反送电顺利完成,标志着陆上送出线路全线贯通,为项目并网发电打下坚实基础。  嵊泗2号海上风电项目陆上计量站位于浙江嘉兴市平湖独山港内,海上升压站汇集的电能通
基层动态2021-02-02

广东电网公司2020年海上风电并网总容量突破100万千瓦!

  2020年12月30日,珠海金湾海上风电场风机吊装。 颜福裕 摄   2020年12月底,随着广东省珠海市金湾海上风电场8台风机成功并网发电,广东海上风电并网接入总容量全年突破100万千瓦,较上年并网投产容量增长近两倍。广东
海上风电2021-02-02

江苏启东海上风电项目首月实现开门红

1月31日凌晨3时1分,参与启东海上风电场工程建设的中交一航局,在启东近海完成了第29根钢管桩沉桩任务。启东海上风电场工程为该市首个海上风电项目,是江苏省重点工程,总投资147亿元,由H1、H2、H3三个标段组
项目进展2021-02-01

重磅!2020年海上风电新增装机306万千瓦!

日前,国家能源局2021年一季度网上新闻发布会召开,会上通报了2020年风电建设和运行情况:2020年,全国风电新增并网装机7167万千瓦,其中陆上风电新增装机6861万千瓦、海上风电新增装机306万千瓦。从新增装机
行业要闻2021-02-01
Baidu
map
