国家电网报发布时间:2023-10-31 16:10:14  作者:李娜 郑俊逸

  10月24日,四川省甘孜藏族自治州稻城县,在海拔4000米的杜鹃山上,四川送变电建设有限公司作业人员完成了500千伏乡水一线一基铁塔的带电消除缺陷作业。

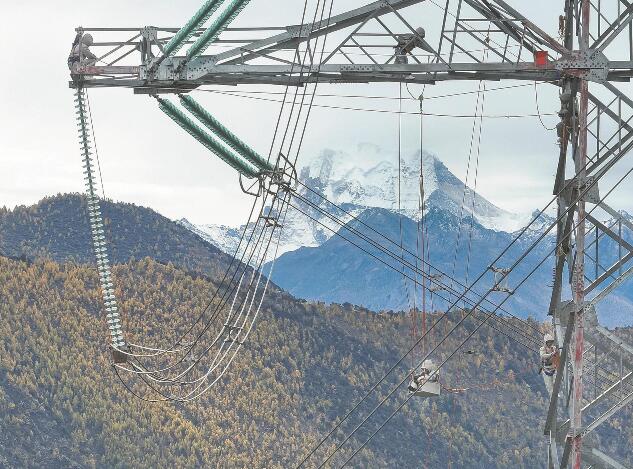

四川送变电公司带电作业人员进入等电位,准备开展带电消除缺陷作业。田力 摄

  500千伏乡水一线是川藏电力联网工程的重要一环,途经区域平均海拔3500米。日前,四川送变电公司运维人员在隐患排查中发现该线一基铁塔的导线线夹螺栓松脱。该公司科学研判,迅速制订紧急缺陷消除方案,为了不影响线路正常运行,决定开展带电作业。

  “这基铁塔位于高山绝壁,三面环崖,复杂的地形条件给作业带来巨大挑战。”四川送变电公司带电作业班班长拓建介绍。面对山区天气变化大、带电作业窗口期短、工具材料运输难等挑战,带电作业班先后5次踏勘现场,结合实际情况制订了使用重载无人机运输工器具、以三维建模校验安全距离、用可见光摄像机辅助安全监护的作业方案。

  当天7时30分,高空作业组、地面作业组11名作业人员开始步行上山,前往目标塔位。9时20分,伴随着螺旋桨高速旋转的声音,一架重载无人机载着250米长、吊有工器具的绝缘绳,从山脚向目标铁塔飞去。当无人机飞抵并悬停于卸货点正上方15米时,位于山脚下的无人机操作手田力开始遥控释放吊绳。

  “这台无人机腹部集成了空吊系统,释放空吊绳索后,工器具会缓慢平稳下降,直至轻轻触地自动脱钩释放,不用人在地面接物资。另外,它还具有空中上货和连续作业等优势,相比常规无人机可以更安全高效地运输工器具。如果将30千克的工器具人工运输至目标铁塔,需要两个人花费两三个小时,由无人机运输却只需六分钟,避免了人工长时间运输导致的绝缘工器具受潮的问题。”田力介绍。

  在工器具运抵现场后,11名作业人员经过两个小时的山路跋涉,抵达铁塔塔位处。由于高原缺氧,有的作业人员还进行了吸氧休整。随后,他们迅速进入工作状态。

  “气温2摄氏度,湿度37%,风速每秒6米,气象条件满足上塔作业要求。”10时15分,地面作业组技术人员先建华告知所有作业人员。等电位作业人员杨大伟得到工作负责人许可后,在地面人员的配合下穿好屏蔽服,开始攀爬铁塔,于11时58分抵达铁塔横担位置。随后,他乘坐吊篮进入等电位,用扳手迅速紧固松脱的线夹螺栓。

  与此同时,其他几名带电作业人员安装吊篮系统,配合杨大伟进出等电位。紧固好线夹螺栓、安装好销钉后,杨大伟申请退出等电位,乘坐吊篮返回地面。随后,地电位作业人员拆卸吊篮系统,将工器具传递下塔,几名高空作业人员陆续下塔。

  13时05分,经过2小时50分钟的紧张作业,本次带电消除缺陷作业顺利完成。

  “这次在4000米海拔的高寒山区带电作业为我们积累了宝贵经验,也为川藏电力联网工程输电线路安全稳定运行和迎峰度冬保供电提供了有力保障。”四川送变电公司运检部主任罗达说。(李娜 郑俊逸)
