当前位置: 首页 > 电网 > 运行检修

河南500千伏嵖岈变电站综合检修

中国电力网发布时间:2022-09-29 16:27:55  作者:霍鑫  何楠

  “请各作业面按照分工继续推进500千伏Ⅰ号母线、3号及1号主变压器停电区域检修工作。检修人员按照流水线要求作业,作业面负责人控制好进度和衔接。”9月20日一大早,河南500千伏嵖岈变电站2022年综合检修现场总负责人张庆军在班前会上再次交代安全注意事项。

  500千伏嵖岈变电站于2007年2月投运,是驻马店东部电网的重要支撑点,也是豫鄂联网通道的重要联络变电站、±800千伏青海—河南特高压直流输电工程在华中电网落地外送的重要站点,在保障当地供电和特高压跨区直流输电、清洁能源消纳等方面发挥着重要作用。

  此次嵖岈变电站综合检修涉及500千伏断路器、隔离开关等的更换、拆除、大修、例行试验和缺陷隐患排查治理,以及220千伏母线分区改造验收、停电间隔设备检查维护等多项任务。现场6个作业面同步开展作业,参检人员多、交叉作业与高空地面协同作业多,现场安全风险管控压力大。

  “我们采取了集中检修,‘先降后控’安全风险的方式,基本无近电作业风险。”张庆军说。嵖岈变电站检修分两个停电阶段,先后停运500千伏主设备54台,停电次数和停运设备台次较往年明显减少,最大限度实现了检修现场“无电”作业,降低作业安全风险。自2021年下半年起,国网河南省电力公司坚持“先降后控,化零为整,集中停电,一停多用,全面检修”原则,逐步推广“整站、整线、整电压等级”集中检修,统筹安全、质量、技术、进度、效益,最大限度提升检修工作质量和设备健康运行水平。

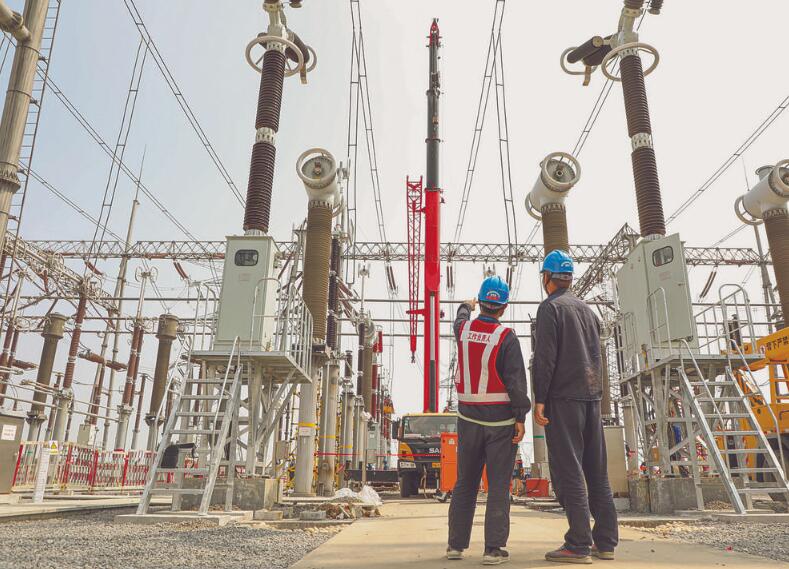

  “接地线要挂在龙门架外侧10米以内,吊车5条支腿要全部展开,远端支腿处确保始终有人盯守,灭火器材要随工作地点变换位置……”9月20日上午,现场专职安全员任建林指挥吊车作业。嵖岈变电站检修现场共投入9台大型施工机械。随着大规模机械作业展开,任建林更加忙碌了。每日开工前,专职安全员都要按照“五图三表”(组织机构图、检修导览图、工作面管控示意图、安全措施布置图、进度管控图,作业面一览表、检修工作危险点分析及预控措施表、参检单位及工作任务表)逐条分析作业风险、制订防范措施,逐人逐日落实安全责任。“五图三表”的统一应用确保了检修现场人、机、料等要素高度协同,让不同专业、类型的检修项目按照轻重缓急原则安全有序推进。

  “大家在作业中注意与带电设备的安全距离,禁止跨越围栏。”9月21日,各项作业进入高峰期,现场检修指挥部成员王文超和反违章柔性团队密切配合,开展现场安全监督。通过遍布在站内的布控球和变电站统一视频监控平台,现场和远程安监人员密切监控检修人员的一举一动。

  “集中检修不仅意味着集中停电、集中人员,也是更加科学有效的组织管控方式。不同于传统检修方式的零敲碎打,集中检修统筹技改大修、例试定检和缺陷消除等项目,更有利于彻底解决设备问题、消除危急严重缺陷。”国网河南电力设备部变电处专责宋庭会介绍,“我们用6天时间完成了9个柱上隔离开关的更换调试,15小时就完成了1台断路器的拆旧装新,效率大大提高。”

  近几个月,河南多地疫情散发,给人员管理带来压力。按照常规,检修人员需要往返郑州、驻马店两地6次才能完成全部检修工作。实施集中检修后,检修人员只需往返两次,减少了人员重复进场次数,缩短了一半的工期,疫情管控风险也大大降低。此外,集中检修还减少了工器具、车辆的投入,节约了资金成本。

  “500千伏嵖嫘Ⅰ线综合检修全部结束,所有人员已撤离,接地线已全部拆除,现场无遗留物品,可以正常送电。”9月25日,随着张庆军汇报完毕,500千伏嵖岈变电站综合检修顺利结束。

  本次综合检修共更换5台500千伏断路器、11组500千伏隔离开关、16套继电保护装置,拆除6台阻波器,消除15处设备缺陷隐患。与传统单个设备逐一停电检修相比,效率提升了40%。此外,本次检修严格标准化作业,编制应用标准化作业卡15张、验收卡14张,确保作业更规范,监管“无死角”。(霍鑫  何楠)

评论

用户名:   匿名发表
密码:
验证码:
最新评论0
Baidu
map
