当前位置: 首页 > 电网 > 电网建设

新疆750千伏巴州—铁干里克—若羌输电线路工程高效推进

国家电网报发布时间:2024-06-07 15:02:35  作者:张加德 顾妙淼

  5月27日傍晚,在新疆库尔勒市尉犁县兴平镇荒无人烟的塔克拉玛干沙漠边缘,一基铁塔在阳光下熠熠生辉。塔下的场地上有吊机、线盘、张力机、远程操作箱等放线设备,30多名施工人员正布置张力场。他们有的整理钢丝绳,有的往张力机磨盘上缠牵引绳,有的安装绞磨。一台挖掘机正在挖坑。旁边挖好的坑深两米多,施工人员将地锚放进坑底,沿边缘处开出坡槽为钢丝绳留出斜角使之直线受力,等处理完后挖掘机再将深坑回填。

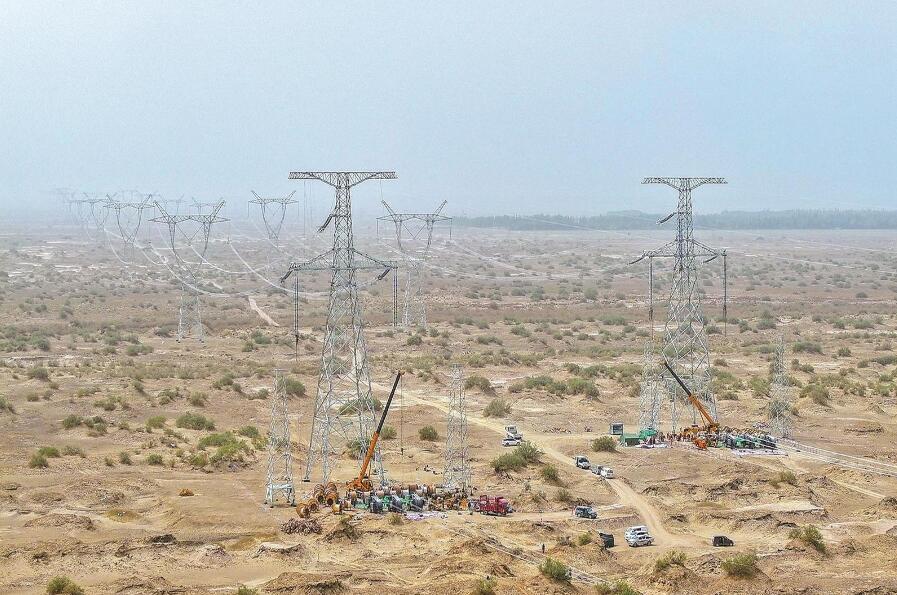

5月23日,在750千伏巴州—铁干里克—若羌输电线路工程1标段建设现场,施工人员架设导线。史俊 摄

  这是江苏省送变电有限公司承建的750千伏巴州—铁干里克—若羌输电线路1标段左线路105号~115号塔牵张段的张力场。施工队长汤坚介绍,这里表层是黄沙,下面全是石块,地钻根本打不下去,为了给张力机和绞磨“生根”,只能埋设地锚。

  巴州—铁干里克—若羌输电线路工程是750千伏环塔里木盆地电网的重要组成部分,投运后可有力支撑新疆电网第三交流外送通道建设,推进新疆电网和青海电网互联,进一步提升电力外送能力。工程1标段线路起自750千伏巴州变电站,止于尉犁县光伏产业园北,按两条单回路并行架设,合计长130.88千米,新建铁塔294基,于2023年5月9日开工,预计今年7月底架通。

  在沙漠里,太阳镜、口罩、帽檐加宽的安全帽、厚工作服和水是施工人员的“标配”。沙漠里紫外线特别强,如果不戴墨镜,一会儿眼睛就什么也看不见了。有时一阵风吹过来,不戴口罩满嘴都是沙子。这里气候干燥,人体水分蒸发特别快,现场必须准备大量的水。

  1标段线路需跨越15条220千伏线路、21条110千伏线路及1条高速公路、1条电气化铁路,跨越施工量占巴州—铁干里克—若羌输电线路工程跨越施工量的90%以上。跨越110千伏及以上带电线路属于二级风险作业,安全压力大。为此,施工项目部决定应用无人机搭设安全网。

  1标段左线路105号~115号塔放线档跨越2条220千伏、1条110千伏线路。施工前,项目部先用无人机带着直径6毫米的迪尼玛初引绳飞过跨越处,然后用6毫米初引绳牵引直径12毫米的迪尼玛绳,再逐级牵引18毫米迪尼玛绳、16毫米钢丝绳、20毫米钢丝绳,直至最后将直径28毫米的钢丝绳牵过去。这个过程要重复三次,最后把安全网固定在跨越线路上方的三根28毫米钢丝绳上,封网才算完成。每次封网,无人机要飞14个来回。

  施工人员除了要解决跨越多的难题,还面临着特殊地形带来的考验。

  1标段有74基塔位于山上,每基塔组立前都要平整道路、夯实场地,搭设索道运输材料。有的塔位没有场地堆放塔材,施工人员就边运输边组装边起吊。因场地限制,部分铁塔无法在地面组装塔材,施工人员就采取“插蜡烛”的方式一根一根吊装塔材,在半空中组装。

  位于山顶的右回路40号塔是组立难度最大的一基塔。塔的一侧临近110千伏鲁克索线,另一侧是斜坡。塔高88.4米,重70吨,与带电线路水平距离55米。在2023年12月立塔前,施工项目部反复勘查现场,验算带电距离,组织人员在鲁克索线与桩位之间用挖机平整出一块场地停放吊车。立塔过程中,项目部安排专人全过程监控吊臂移动,结合吊车参数控制每吊重量,最终顺利完成了铁塔组立任务。

  距40号塔直线距离约6千米处是一片沼泽,1标段有4基塔位于这里。“丰水期沼泽有好几米深。”施工项目经理顾逸佳说,这4基塔的基础施工是在2023年8月进行的,那时正值丰水期,现场都是淤泥,根本没有路。施工人员拉来大石块、碎砂石铺垫,再铺上两层钢板。基础浇制的时候,他们也用这种方法先铺出一大块施工场地。钻孔时,施工人员必须先用钻机钻透13米的淤泥层,将钢板笼下到孔的四周以防止坍塌,然后再向下将硬化岩石层钻达设计深度27米。立塔的时候又遇到了问题:抱杆拉线无法生根,吊车也无法进入。项目部铺出场地停放吊车,并加铺钢板,先计算出最大吊重,加在吊臂上让吊车停置两天,确认安全后再起吊施工。“为了做好环保和水保工作,施工结束后,我们又将铺路的大石块、砂石全部挖出来运走。”顾逸佳说。

  目前,该工程1标段基础施工、组塔已全部完成,架线完成55%。(张加德 顾妙淼)


评论

用户名:   匿名发表
密码:
验证码:
最新评论0
Baidu
map
