当前位置: 首页 > 电网 > 电网建设

青海750千伏鱼卡—丁字口线路工程有序开展跨越施工

中国电力网发布时间:2024-04-16 14:47:00  作者:常秉玉

  沿着柳园至格尔木高速公路一路向北,茫茫戈壁深处,青海750千伏鱼卡—丁字口线路工程正有序建设。4月14日,该工程最高的一基铁塔组立完成。青海送变电工程有限公司19名作业人员为当天的架线工作作准备。“这基铁塔不仅塔体高大,而且要在两条带电线路中间施工,作业难度和安全风险很大。我们可以说是在‘夹缝’中组立铁塔。”施工项目副经理张建军介绍。

  鱼卡—丁字口线路工程是750千伏丁字口输变电工程的一部分,属于青海“沙戈荒”大型风电光伏基地送出工程的配套项目,投运后可优化青海中西部地区电网结构,助力海西蒙古族藏族自治州新能源电力外送。鱼卡—丁字口线路工程海拔约3500米,起于已建成的750千伏鱼卡变电站,止于在建的750千伏丁字口变电站,全线分为4个标段,采用两回单线架设,线路全长469千米,共组立铁塔939基。

  根据工程前期设计规划,鱼卡—丁字口线路工程第2标段线路途经山地、丘陵、河道,沿线自然环境恶劣,线路需跨越在运的750千伏沙鱼线和35千伏山滩线,且跨越塔位于两条带电运行的线路中间,塔体距离沙鱼线仅有80米。为了安全实现高电压等级跨越,跨越塔特意设计为高101米、总重173吨的转角塔。为保证跨越塔安全组立,工程业主项目部在施工前对施工项目部管理人员和班组作业人员进行安全和技术交底。施工项目部在多次实地踏勘后制订了组塔和架线施工方案,组织作业人员在现场开展模拟演练,让作业人员熟悉各个环节的工作内容,同时开展安全教育培训和考试,确保安全有序作业。

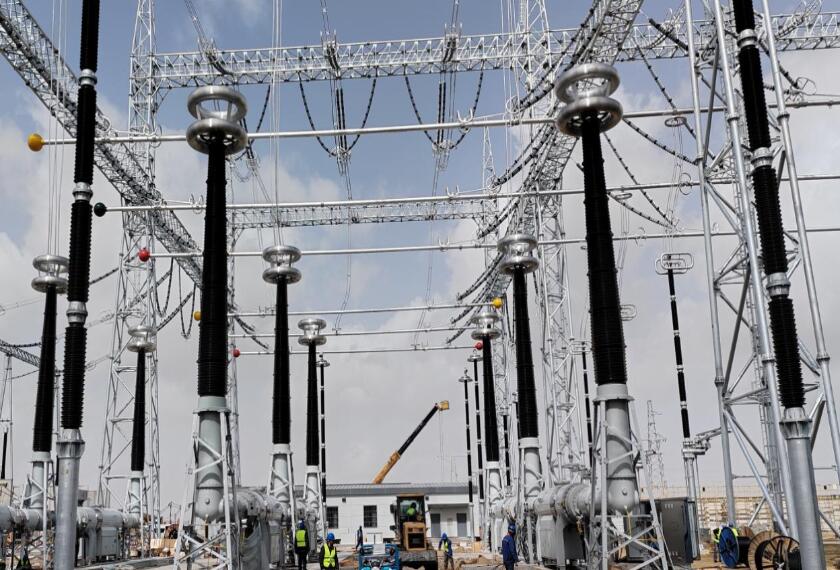

  4月3日,组塔作业开始。在跨越塔组立现场,一台载重220吨的吊车将塔材缓缓吊起。高空作业人员和地面指挥人员分工协作,力求每一个作业环节都精准到位。“注意做好现场监护,防止人员误碰设备。”安全监护人袁强在现场不时通过对讲机叮嘱着作业人员。

  “戈壁滩通常下午风沙大,超过5级大风必须停止作业。我们抓紧上午的时间,要求安全专责、技术专责全程在现场开展安全监护,确保顺利完成作业。”现场安全员董天佑介绍。在吊装塔材的同时,施工项目部在带电运行的沙鱼线两侧提前布设硬质围栏,严禁施工人员穿越隔离区域。“各就各位,起吊!”工作负责人伍麒麟下达开工指令。在地面作业人员和高空作业人员的相互配合下,重达几十吨的塔材被稳稳吊离地面。高空作业人员骑跨在铁塔架构上,一手扶着被吊起的塔材,一手用工具逐一拧紧横担螺丝,并仔细检查塔材安装的牢固程度。

  经过施工项目部各专业人员通力配合,铁塔组立完成,跨越架线作业开始。此次跨越是三级风险作业。经过前期勘查,施工项目部决定在跨越山滩线时采用盘扣式钢体跨越架,跨越沙鱼线时采用在避雷线上安装聚氯乙烯套管防护的方式,共投入83名作业人员开展施工。施工项目部以打造精品工程为目标,建立健全安全和质量管理体系,推进工艺技术创新应用,全力确保跨越架线施工按计划于4月23日完成。(常秉玉)


评论

用户名:   匿名发表
密码:
验证码:
最新评论0
Baidu
map
