当前位置: 首页 > 电网 > 电网建设

集宁热电厂二期500千伏送出工程基础浇筑全部完成

中国电力网发布时间:2022-09-20 11:55:52  作者:韩志

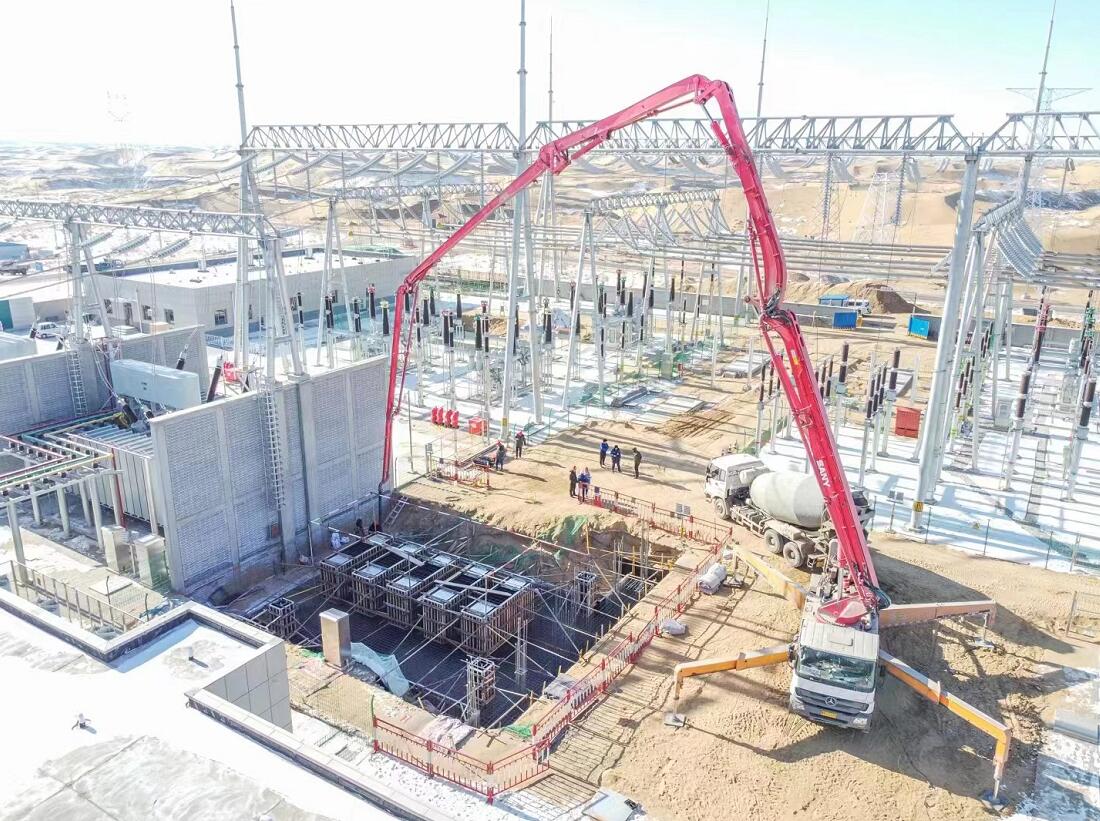

  中国电力网讯  9月18日,随着最后一基基础浇筑完成,由内蒙古能源集团送变电公司承建的乌兰察布集宁热电厂二期扩建配套500千伏送出工程基础浇筑全部完成。

  该线路途经内蒙古乌兰察布市集宁区、察哈尔右翼前旗,起于集宁热电厂二期扩建配套500千伏出线架构,止于庆云500千伏变电站,全长50.136公里,共有铁塔121基,同塔双回路架设,全线混凝土方量10547.26立方米。工程于7月29日开工,计划2022年10月31日竣工,工期仅有95天。工期紧、任务重。

  自首基试点浇筑以来,项目部积极克服山区地形材料运输难、岩石坑水坑施工难度大、青赔阻力大等困难及雨季影响,采取有效措施确保施工质量和工期进度。针对玄武岩地质,掏挖基础位于平地的采用大型360型旋挖钻机进行基坑开挖、位于山区的采用破碎锤结合人工利用风镐进行挖孔。在基础施工过程中,项目部严格执行规范要求、工艺标准,认真落实质量管控内部三级检验制度,保质保量完成了基础施工任务,为后续组塔架线施工打下坚实基础。

  截至目前,铁塔组立完成76基、架线完成5.99公里。下一步,项目部将全力以赴加快施工进度,加强安全质量控制与全过程精细化管理,如期实现工期目标。(韩志)

评论

用户名:   匿名发表
密码:
验证码:
最新评论0
Baidu
map
