锡超全速保障国家级重点工程如期竣工

中国电力网发布时间:2022-07-13 11:32:37  作者:武伟 程怀宇

  中国电力网讯  (通讯员 武伟 程怀宇)自4月锡林郭勒白音华煤电高精铝板带间隔扩建工程正式启动以来,锡林郭勒超高压供电公司全速、高效保障此项国家级重点项目顺利实施、如期投产。

  据悉,在锡盟白音华工业园区内建设40万吨高精铝板带产品项目,用电负荷为652MW,配套建设2×350MW火电机组,构建用煤发电、用电炼铝、以铝带电、以电促煤,“煤-电-铝-铝后加工”一体化发展的循环经济产业集群;有利于资源高效就地转化,并延伸产业链条形成价值链,对促进地区社会经济发展意义重大。该工程是支持40万吨高精铝板带项目建设的配套供电工程,属于内蒙古自治区能源局和内蒙古电力公司重点保供电项目,在宝拉格220千伏开关站扩建220千伏出线2回至白音华铝厂,站内需要倒换3个220千伏间隔,共五个220千伏间隔改(扩)建任务,该部分工程动态投资569万元。

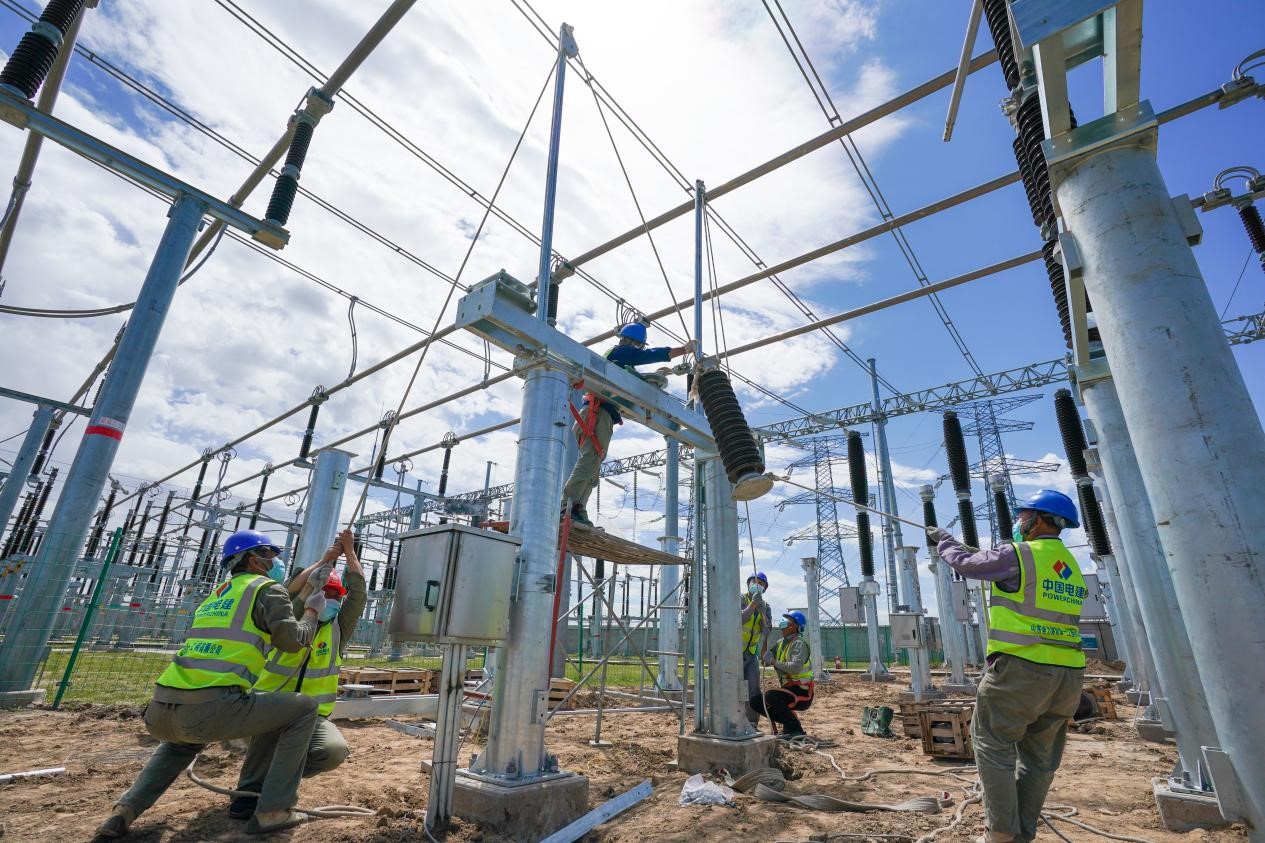

  该项目核准后,建设工期里程碑投产计划三次优化压缩,时间紧、任务重,建设单位锡林郭勒超高压供电公司高度重视,及时成立建设专班,总经理李英俊多次与盟委、行署主要领导进行沟通汇报,创新、深化加快电网建设协调机制,协调盟发改局、能源局,实现政企联动助力重点项目加快推进,多次到用户端走访,现场调研指导工作,分管领导重点督办,工程建设部这一年轻的90后团队发扬“三千精神”,积极协调主管部门开辟草原保供电建设绿色通道,加快设计、监理、施工、设备招标、初设评审进度,物资部门克服疫情所带来的不利影响,保障物资按时到货,各参建单位铆足干劲,只争朝夕,截止目前,220千伏新建间隔内基础土建安装工作全部完成,全面进入切改间隔调试阶段。
