内蒙古500千伏包力一线加高改造工程如期告竣

中国电力网发布时间:2022-05-12 10:47:30  作者:李东海 韩志

  中国电力网讯 5月11日,由内蒙古能源集团所属内蒙古送变电公司送电第一工程处承建的500千伏包力一线加高改造工程如期顺利完成。为包头地区新建的又一座500千伏变电站——英华站开辟出220千伏线路送出通道,进一步完善优化电力网架结构,提升地区电力综合输送能力,全面提高供电可靠性和安全性。

  该工程共分两段,其中,大泉段为500千伏包力一线N184#-N188#段,改造长度1.043千米,新建铁塔4基。通威段为500千伏包力一线N181+1#-N182#段,改造长度0.18千米,新建铁塔1基。同时更换光缆2×2.05千米,拆除导线1.223千米,拆除光缆、地线各2.05千米,拆除铁塔3基。线路位于包头市九原区。

  500千伏包力一线N184#-N188#改造段(大泉段)为新建的英华500千伏变电站向东出线的四条220千伏同塔双回线路开辟送出通道。由于新建四条线路需在500千伏包力一线N184-N185-N186档间钻越,同时需要跨越神华煤制烯烃2回220千伏线路,现状线高无法满足钻越要求,因此需要加高改造。500千伏包力一线N181+1#-N182#改造段(通威段)为新建的英华变至通威二期变220千伏线路工程开辟送出通道。

  500千伏包力一线作为内蒙古电网的主网架重要线路,停电时间极为有限。为确保停电改造施工任务按期完成,项目部积极克服疫情期间人员、机具调动不便等诸多困难,于3月25日全面展开停电改造前各项准备工作。精心策划工作内容,科学制定施工方案,做好安全合同签订、安全教育培训和安全技术交底工作,提前完成基础浇筑和铁塔地面组装,为顺利完成停电期间改造施工打下了坚实基础。

  5月4日凌晨,两个改造段现场管理人员及施工人员全部到岗到位,施工机械、机具设备、安全防护用品和安全工器具等全部就绪,蓄势待发。

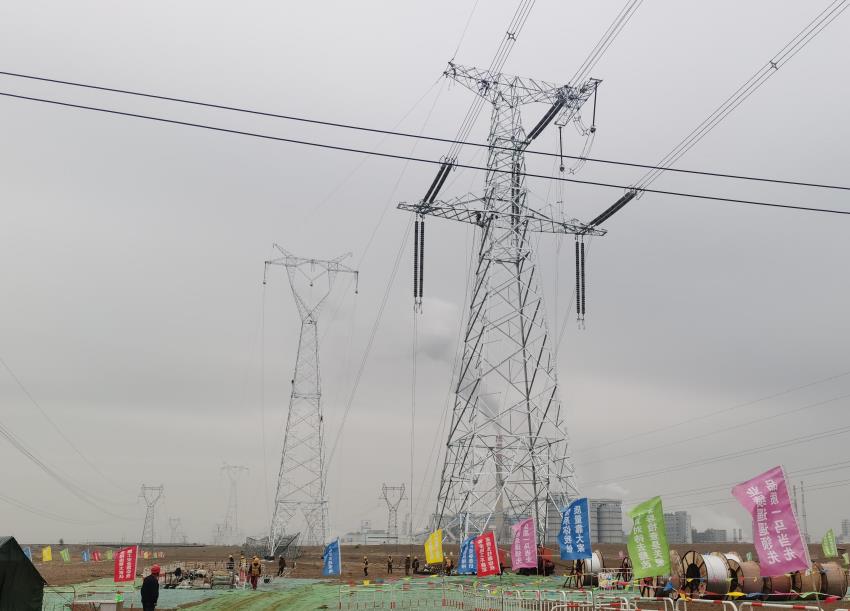

  5月4日上午10时49分接到500千伏包力一线停电命令后,大泉段、通威段改造施工全面铺开。改造期间,由于大泉改造段东侧为带电运行的九原神华煤制烯烃220千伏线路,临近带电体作业安全风险极高;西侧为民胜-神华煤制烯烃220千伏线路,同时新组立的加高铁塔最高达到了84米,施工现场作业半径小,施工难度增大。项目部精心组织、周密部署,加强现场安全监督,落实好各项安全措施,严格执行规程规范,强化质量要求和工艺标准,组塔、架线、展放光缆、拆旧等工序井然有序、环环相扣、稳步推进。全体参战人员统一思想行动,提高政治站位,积极克服大风及雨天的影响,加班加点、日夜鏖战,以“全力以赴、使命必达、务期必成”的工作态度和“特别能吃苦、特别能战斗、特别能奉献”的工作作风,安全顺利完成改造施工任务,于5月11日18时28分安全交令。为助力电网重点工程建设再次展现了“蒙送铁军”风采,受到业主单位通报表扬。(李东海 韩志)
