国网重庆江津供电公司助推储能项目建设“加速跑”

金台资讯发布时间:2024-05-29 15:20:48  作者:王化全、朱艳

  5月27日,国网重庆江津供电公司项目管理中心和物资部的国家电网红岩(江津运检)共产党员服务队员来到220千伏龙井变电站,对江津先锋镇储能项目间隔扩建到货的设备进行验收。这是该公司服务江津首个储能项目建设的缩影。

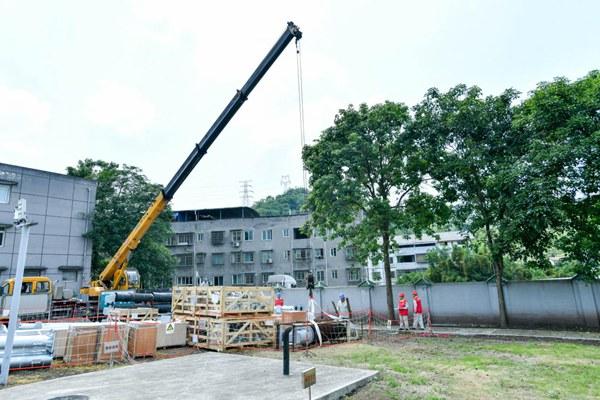

国网重庆江津供电公司员工在吊装设备。王化全摄

  江津先锋储能项目位于重庆市江津区先锋镇绣庄村付家店笋溪河旁。项目新建新型集中式储能站一座,占地面积约40亩,采用1回220千伏架空线路接入220千伏龙井变电站,扩建220千伏龙井变电站对应间隔一个,是重庆市2024年迎峰度夏电力保障重大项目。

国家电网红岩(江津运检)共产党员服务队员在进行设备验收。王化全摄

  为配合该项目建设,国网重庆江津供电公司超前谋划,提前介入物资供应各环节,研究制定专项物资保供应方案,全力做好物资供应保障工作。项目管理中心和物资部提前了解项目设备需求,在订单还没有生成,合同没有最终生效的情况下,提前联系供应商进行图纸和技术确认,在履约合同签订后第一时间明确发货日期;该公司强化物资配送管理,密切跟踪供应商排产和到货情况,准确掌握施工节点,对到货、领用等各业务环节实时把控,切实做好物资供应保障;该公司还协调重庆市电力公司系统单位紧急调拨了交流三相隔离开关、20千伏SF6瓷柱式断路器、220千伏三相隔离开关、电容式电压互感器、线路保护等设备,目前物资已全部到达施工现场,比原定交货期提前了20天,满足了施工进度要求,以确保工程顺利推进和提前投运。

设备吊装现场。王化全摄

  下一步,该公司将深化“供需联动”,积极响应项目单位需求,牢固树立服务意识,为公司的安全生产、工程建设保驾护航。(王化全、朱艳)
